Le collecteur "Versailles Sud" renaît

24/03/2026

Le collecteur "Versailles Sud" renaît

C’est dans un cadre prestigieux et un environnement d’autant plus sensible qu’à l’ordinaire, que les équipes Réseaux d’Eiffage Génie Civil, en tant que mandataire du groupement d’entreprises formé avec H Chevalier, réalisent les travaux de reconstruction et de réhabilitation du collecteur historique du château de Versailles dit collecteur n°1 « Versailles Sud », pour le compte du maître d’ouvrage Hydreaulys et sous la maîtrise d’œuvre d’Egis Eau et du cabinet Pierre Bortolussi & Associés.


Véritable joyau de la couronne, ce collecteur traverse le domaine du château de part et d’autre du grand canal et récupère les eaux usées et pluviales de Versailles Sud. Il collecte notamment les eaux du château de Versailles, puis celles du quartier saint Louis ainsi que le trop plein des étangs, qui viennent drainer les jardins du parc, avant de se déverser dans les bassins du carré de Réunion, aujourd’hui devenus une station d’épuration sur la ville de Saint Cyr l’École.


Construit en meulière et datant de la construction du château de Versailles, il y a un peu plus de 350 ans, dans une maçonnerie de pierre calcaire taillée, de moellons enduits, complètement vouté[AL1] , avec un radier en pavés de grès, cet ouvrage remarquable présente des signes de dégradations importantes et menace de s’effondrer à certains endroits, notamment au droit de la route départementale RD10.


L’objectif des travaux est donc double

  1. Réhabiliter et reconstruire le collecteur « Versailles Sud » sur environ 3,7 km entre la pièce d’eau des Suisses et la station d’épuration Carré de Réunion à Bailly et Saint-Cyr-l’École.
  2. Sécuriser la collecte des effluents jusqu’à la station d’épuration.


Le projet s’articule autour de deux espaces distincts :

  • Les travaux sur espaces publics, voirie RD10.
  • Les travaux sur espace privés : parc du domaine national de Versailles, sous les terrains de la pièce d’eau des Suisses et des Mortemets.



Le collecteur n°1 classé au titre des Monuments historiques est restauré selon les prescriptions et les accords des services Monuments Historiques[AL2]  sur 2660 m [AL3] et reconstruit par des techniques avec et sans tranchée sur 1 034 m dans les sections trop dégradées.




2) Déroulement des travaux


Conformément au phasage souhaité par le client, les travaux ont démarré par la partie sans tranchée réalisée en microtunnelier sur 554 m et se poursuivent par les travaux en tranchée ouverte, sur 480 m, le long de la RD10 et dans le terrain des Mortemets. Parallèlement, se déroulent les tests et essais liés à la méthode de restauration projetée dans la partie du collecteur à réhabiliter.


Préparation et puits d’entrée


La première étape des travaux sans tranchée a été de réaliser le puits de départ de 7,5 m de diamètre, sur 6 m de profondeur, en paroi de pieux sécants dans l’enceinte du parc du Château.



Le chantier a été préalablement isolé du parc et ses entrées ont été sécurisées de façon à ne pas gêner les visiteurs et les touristes.

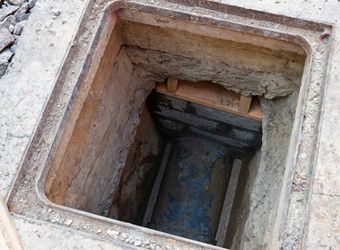

Photo n°1 : Emprise et matériel lié aux travaux de fonçage par microtunnelier



Fonçage par microtunnelier


Le microtunnelier baptisé « Caroline » a ensuite fièrement parcouru sa trajectoire en ligne droite sur 554 mètres entre l’entrée du Parc et le puits de sortie sur la RD10, sans autre encombre qu’une vitesse plus réduite que prévu du fait de la prédominance inattendue des marnes à huitres dans les sables de Fontainebleau.



Photo n°2 : Matériel « microtunnelier » avant fonçage - Portique de manutention



La présence d’une plus grande quantité de fines d’argiles réduit la vitesse de creusement et nécessite d’adapter le matériel. Les déblais issus du forage sont mélangés à un fluide de forage et ramenés par pompage en surface où ils sont séparés du fluide par l’installation de traitement.



Le temps de régler l’installation de traitement des boues et d’augmenter la capacité de traitement des fines et le tour a été joué. Le microtunnelier « Caroline » est arrivé, comme prévu, le 25 septembre 2025 au puits de sortie blindé, réalisé en méthode traditionnelle avec du boisage entre des travées métalliques.





Photo n°3 : Fonçage des tuyaux Ø1800 à l’avancement dans le puits d’entrée



Le nouveau collecteur mis en place par Caroline est composé de tuyaux de fonçage en béton armé de grande résistance de diamètre intérieur 1 800 mm. La technique de fonçage au microtunnelier nécessite d’exercer des efforts de poussée importants sur les tuyaux qui progressent derrière le microtunnelier après avoir été installés dans le puits de départ sur un châssis muni de vérins de poussée de 850 t de capacité.


Afin de réduire les efforts de poussée générés par le frottement des tuyaux sur le terrain, un fluide de lubrification est injecté autour des tuyaux pendant leur progression.


Deux stations intermédiaires de poussée, des tuyaux spéciaux munis de vérins, ont été posées par sécurité à intervalles réguliers sur le linéaire de creusement. Les injections de lubrification ayant été parfaitement maîtrisées, les stations intermédiaires n’ont pas eu à être actionnées.



Photo n°4 : Pose du premier tuyau en tranchée dans le puits de sortie – raccordement sur le réseau posé en microtunnelier



Travaux de tranchée



Les travaux de pose du nouveau collecteur en tranchée ont commencé depuis le puits de sortie et sont en cours de pose jusqu’au raccordement amont du réseau existant. Parallèlement à ces travaux, sont réalisés les raccordements amont et aval du nouveau collecteur sur l’ouvrage existant, via la création de deux chambres de raccordement en génie civil, ainsi que le raccordement des branchements particuliers existants sur le nouveau collecteur.



Ces travaux de raccordement, plus classiques que le microtunnelier habituellement, ont ici la particularité d’être exécutés avec de grandes précautions compte tenu des spécificités structurelles et historiques du collecteur existant et de la continuité de service à assurer pendant les travaux.

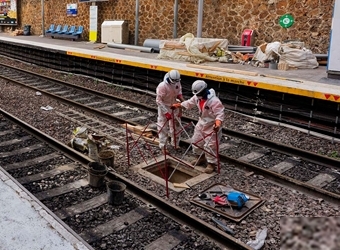

Photo n°5 et photo n°6 : Travaux de dérivation des effluents dans le collecteur existant :
Espaces confinés et tous formés CATEC, exigüité, étaiement et phasage de raccordement



Le phasage d’exécution devient alors crucial devant l’exigüité de l’espace confiné de travail restant après la mise en place des soutènements nécessaires et de la déviation des effluents.


Quant aux travaux d’exécution de raccordement des branchements, un respect des directives départementales, environnementales et patrimoniales du parc du château de Versailles, notamment sur les arbres d’alignement, a été respecté avec l’ensemble des acteurs concernés.



Article rédigé par Célia FRANCHIN, Directrice d'activités - Microtunnelier et Réhabilitation, en collaboration avec son équipe.



EIFFAGE GÉNIE CIVIL RÉSEAUX  Route de Davron – 78450 CHAVENAY



EIFFAGE GÉNIE CIVIL expose à la Journée technique des travaux sans tranchée (stand 7)
