C’est dans un cadre prestigieux et un environnement d’autant plus sensible qu’à l’ordinaire, que les équipes Réseaux d’Eiffage Génie Civil, en tant que mandataire du groupement d’entreprises formé avec H Chevalier, réalisent les travaux de reconstruction et de réhabilitation du collecteur historique du château de Versailles dit collecteur n°1 « Versailles Sud », pour le compte du maître d’ouvrage Hydreaulys et sous la maîtrise d’œuvre d’Egis Eau et du cabinet Pierre Bortolussi & Associés.
Véritable joyau de la couronne, ce collecteur traverse le domaine du château de part et d’autre du grand canal et récupère les eaux usées et pluviales de Versailles Sud. Il collecte notamment les eaux du château de Versailles, puis celles du quartier saint Louis ainsi que le trop plein des étangs, qui viennent drainer les jardins du parc, avant de se déverser dans les bassins du carré de Réunion, aujourd’hui devenus une station d’épuration sur la ville de Saint Cyr l’École.
Construit en meulière et datant de la construction du château de Versailles, il y a un peu plus de 350 ans, dans une maçonnerie de pierre calcaire taillée, de moellons enduits, complètement vouté[AL1] , avec un radier en pavés de grès, cet ouvrage remarquable présente des signes de dégradations importantes et menace de s’effondrer à certains endroits, notamment au droit de la route départementale RD10.
L’objectif des travaux est donc double
Réhabiliter et reconstruire le collecteur « Versailles Sud » sur environ 3,7 km entre la pièce d’eau des Suisses et la station d’épuration Carré de Réunion à Bailly et Saint-Cyr-l’École.
Sécuriser la collecte des effluents jusqu’à la station d’épuration.
Le projet s’articule autour de deux espaces distincts :
Les travaux sur espaces publics, voirie RD10.
Les travaux sur espace privés : parc du domaine national de Versailles, sous les terrains de la pièce d’eau des Suisses et des Mortemets.
Le collecteur n°1 classé au titre des Monuments historiques est restauré selon les prescriptions et les accords des services Monuments Historiques[AL2] sur 2660 m [AL3] et reconstruit par des techniques avec et sans tranchée sur 1 034 m dans les sections trop dégradées.
2) Déroulement des travaux
Conformément au phasage souhaité par le client, les travaux ont démarré par la partie sans tranchée réalisée en microtunnelier sur 554 m et se poursuivent par les travaux en tranchée ouverte, sur 480 m, le long de la RD10 et dans le terrain des Mortemets. Parallèlement, se déroulent les tests et essais liés à la méthode de restauration projetée dans la partie du collecteur à réhabiliter.
Préparation et puits d’entrée
La première étape des travaux sans tranchée a été de réaliser le puits de départ de 7,5 m de diamètre, sur 6 m de profondeur, en paroi de pieux sécants dans l’enceinte du parc du Château.
Le chantier a été préalablement isolé du parc et ses entrées ont été sécurisées de façon à ne pas gêner les visiteurs et les touristes.

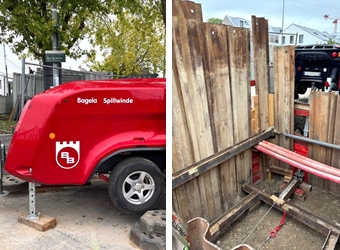

Photo n°1 : Emprise et matériel lié aux travaux de fonçage par microtunnelier
Fonçage par microtunnelier
Le microtunnelier baptisé « Caroline » a ensuite fièrement parcouru sa trajectoire en ligne droite sur 554 mètres entre l’entrée du Parc et le puits de sortie sur la RD10, sans autre encombre qu’une vitesse plus réduite que prévu du fait de la prédominance inattendue des marnes à huitres dans les sables de Fontainebleau.

Photo n°2 : Matériel « microtunnelier » avant fonçage - Portique de manutention
La présence d’une plus grande quantité de fines d’argiles réduit la vitesse de creusement et nécessite d’adapter le matériel. Les déblais issus du forage sont mélangés à un fluide de forage et ramenés par pompage en surface où ils sont séparés du fluide par l’installation de traitement.
Le temps de régler l’installation de traitement des boues et d’augmenter la capacité de traitement des fines et le tour a été joué. Le microtunnelier « Caroline » est arrivé, comme prévu, le 25 septembre 2025 au puits de sortie blindé, réalisé en méthode traditionnelle avec du boisage entre des travées métalliques.
Photo n°3 : Fonçage des tuyaux Ø1800 à l’avancement dans le puits d’entrée
Le nouveau collecteur mis en place par Caroline est composé de tuyaux de fonçage en béton armé de grande résistance de diamètre intérieur 1 800 mm. La technique de fonçage au microtunnelier nécessite d’exercer des efforts de poussée importants sur les tuyaux qui progressent derrière le microtunnelier après avoir été installés dans le puits de départ sur un châssis muni de vérins de poussée de 850 t de capacité.
Afin de réduire les efforts de poussée générés par le frottement des tuyaux sur le terrain, un fluide de lubrification est injecté autour des tuyaux pendant leur progression.
Deux stations intermédiaires de poussée, des tuyaux spéciaux munis de vérins, ont été posées par sécurité à intervalles réguliers sur le linéaire de creusement. Les injections de lubrification ayant été parfaitement maîtrisées, les stations intermédiaires n’ont pas eu à être actionnées.
Photo n°4 : Pose du premier tuyau en tranchée dans le puits de sortie – raccordement sur le réseau posé en microtunnelier
Travaux de tranchée
Les travaux de pose du nouveau collecteur en tranchée ont commencé depuis le puits de sortie et sont en cours de pose jusqu’au raccordement amont du réseau existant. Parallèlement à ces travaux, sont réalisés les raccordements amont et aval du nouveau collecteur sur l’ouvrage existant, via la création de deux chambres de raccordement en génie civil, ainsi que le raccordement des branchements particuliers existants sur le nouveau collecteur.
Ces travaux de raccordement, plus classiques que le microtunnelier habituellement, ont ici la particularité d’être exécutés avec de grandes précautions compte tenu des spécificités structurelles et historiques du collecteur existant et de la continuité de service à assurer pendant les travaux.
Photo n°5 et photo n°6 : Travaux de dérivation des effluents dans le collecteur existant : Espaces confinés et tous formés CATEC, exigüité, étaiement et phasage de raccordement
Le phasage d’exécution devient alors crucial devant l’exigüité de l’espace confiné de travail restant après la mise en place des soutènements nécessaires et de la déviation des effluents.
Quant aux travaux d’exécution de raccordement des branchements, un respect des directives départementales, environnementales et patrimoniales du parc du château de Versailles, notamment sur les arbres d’alignement, a été respecté avec l’ensemble des acteurs concernés.
Article rédigé par Célia FRANCHIN, Directrice d'activités - Microtunnelier et Réhabilitation, en collaboration avec son équipe.
EIFFAGE GÉNIE CIVIL RÉSEAUX Route de Davron – 78450 CHAVENAY
EIFFAGE GÉNIE CIVIL expose à la Journée technique des travaux sans tranchée (stand 7)
Le conseil d’administration de TVH a annoncé la nomination de Giuliano Parodi au poste de Chief Executive Officer à compter du 1er septembre. Fort de près de 25 ans d’expérience dans les secteurs des engins industriels et de l’automobile, il aura pour mission d’accompagner le groupe dans une nouvelle phase de croissance internationale.
Sponsor d'Intertas.info
Giuliano Parodi rejoint TVH après un parcours au sein de Yanmar, où il occupait récemment les fonctions de Group Chief Strategy Officer et de membre du conseil d’administration. Il y supervisait notamment les activités régionales du groupe hors du Japon. Auparavant, il a dirigé Yanmar Compact Equipment en tant que CEO et président, pilotant une activité mondiale présente au Japon, en Europe et en Amérique du Nord. Au cours de sa carrière, il a également occupé des postes de direction chez Bobcat Company et au sein du Fiat Group. Spécialiste du développement international et de la transformation des organisations, il possède une forte expertise dans les activités après-vente et les solutions clients. Ingénieur de formation et titulaire d’un Executive MBA, Giuliano Parodi apporte une solide expérience internationale, renforcée par près de vingt années passées en Belgique.
« Je suis très fier de rejoindre TVH à un moment aussi important de son parcours », a déclaré Giuliano Parodi, soulignant la position mondiale unique de l’entreprise et sa volonté de poursuivre son développement.
Patrick Lecluyse, Executive Chairman de TVH, s’est réjoui de cette nomination : « Nous sommes convaincus que son expérience et sa vision nous rendront encore plus forts dans les années à venir. »
À l’issue d’une période de transition, Patrick Lecluyse reprendra pleinement ses fonctions de président du conseil d’administration.
JCB poursuit sa stratégie de décarbonation avec le lancement officiel de la 3CX Hydrogen, première chargeuse-pelleteuse de série équipée d’un moteur à combustion hydrogène. Destinée aux entreprises de construction soucieuses de réduire leurs émissions, cette machine zéro émission à l’échappement offre des performances comparables à celles d’un modèle diesel traditionnel.
Développé en interne après plus de cinq ans de recherche et un investissement de 100 millions de livres sterling, le moteur hydrogène JCB de 55 kW (74 ch) délivre une puissance et un couple identiques à ceux d’un moteur diesel. Les utilisateurs ayant testé la machine sur chantier soulignent d’ailleurs une prise en main similaire, sans changement des habitudes de travail.
La 3CX Hydrogen dispose de trois réservoirs d’hydrogène installés sur le toit de la cabine, assurant une autonomie d’une journée complète de travail. Pour faciliter son utilisation, JCB a également développé avec HyKit une solution mobile de ravitaillement rapide directement sur chantier.
Selon Anthony Bamford, l’hydrogène représente une solution robuste et fiable pour les engins de chantier :
« Le moteur à hydrogène JCB fournit la même puissance et le même rendement que les moteurs actuels, mais sans émettre de carbone. »
JCB devient ainsi le premier constructeur mondial à proposer une chargeuse-pelleteuse de série équipée d’un moteur à combustion hydrogène entièrement homologué pour les engins mobiles non routiers.
Pour accompagner cette transition énergétique, JCB Finance proposera des offres de leasing intégrant maintenance complète et assurance machine.
L’avenir industriel de Fos-Étang de Berre franchit une nouvelle étape. L’État a officiellement lancé l’instruction de la demande de Déclaration d’Utilité Publique (DUP) pour la future ligne électrique aérienne à 400 000 volts entre les postes de Feuillane (Bouches-du-Rhône) et de Jonquières-Saint-Vincent (Gard).
Porté par RTE, ce projet stratégique doit sécuriser l’alimentation électrique de la région Provence-Alpes-Côte d’Azur et accompagner la décarbonation du principal bassin industriel du sud de la France. L’objectif est de répondre aux besoins croissants des industriels engagés dans l’électrification de leurs procédés afin de réduire leurs émissions de CO₂.
Cette infrastructure s’inscrit dans un vaste programme de réindustrialisation du territoire de Fos-Étang de Berre, où une quarantaine de projets industriels liés notamment à l’hydrogène, à l’acier et à la chimie bas carbone sont annoncés. Plus de 20 milliards d’euros d’investissements publics et privés ainsi qu’environ 10 000 emplois directs sont évoqués.
Dans son communiqué, l’État précise que « le dialogue territorial et les études environnementales menés par RTE se poursuivent ». Car le projet suscite déjà de fortes oppositions, notamment du côté du monde agricole. Plusieurs mobilisations ont eu lieu entre 2024 et 2025 pour dénoncer l’impact paysager et foncier de cette future ligne à très haute tension.
L’instruction de la DUP devra justement évaluer les conséquences environnementales, agricoles et paysagères du projet avant toute validation définitive. Pour améliorer l’acceptabilité du dossier, RTE prévoit parallèlement un vaste renouvellement du réseau électrique régional avec, d’ici 2035, la suppression de trois anciens pylônes pour chaque nouveau pylône installé dans les Bouches-du-Rhône et le Gard.
Enfin, l’État a nommé deux « tiers-facilitateurs », Catherine Garreta et Thierry Coquil, chargés à partir de la fin mai 2026 d’assurer le dialogue entre RTE, les élus locaux, les agriculteurs et les associations concernées par le futur tracé.
Consultez pour information : Stratégies fonctionnelles documentées pour la restructuration de l’alimentation électrique de la zone industrialo-portuaire de Fos et du Sud-Est — Synthèse des stratégies étudiées
Sponsors d'Intertas.info, qui nous permettent de vous informer
À Saint-Brieuc, dans la vallée du Gouédic, un important chantier d’assainissement se poursuit à l’abri des regards. Sous la surface, des infrastructures de grande dimension sont actuellement déployées afin d’améliorer durablement la gestion des eaux pluviales et usées, avec un objectif clair : limiter les débordements vers le milieu naturel lors des épisodes de fortes pluies.
Au cœur du dispositif, plusieurs ouvrages de stockage souterrains sont en cours d’installation. Ces équipements techniques ont été conçus pour absorber temporairement les pics de débit générés lors des intempéries. En période de fortes précipitations, les bâches de stockage se remplissent afin de soulager le réseau d’assainissement. Une fois l’épisode pluvieux terminé, les eaux stockées sont progressivement réinjectées vers la station d’épuration.
L’enjeu de cette opération n’est pas de retenir l’intégralité des eaux de pluie, mais bien de réguler les arrivées massives d’eau dans le réseau et de réduire significativement les débordements qui peuvent affecter le milieu naturel.
Le chantier mobilise des moyens techniques conséquents et illustre l’ampleur des travaux engagés :
15 conduites de grand diamètre, jusqu’à 2,6 mètres ;
155 mètres de canalisations installées ;
une capacité totale de stockage de 760 m³ d’eau ;
un terrassement de 65 mètres de long sur 14 mètres de large ;
une profondeur variant de 3,6 à 6,5 mètres.
Sponsors d'Intertas.info
Ces nouvelles infrastructures permettront de stocker temporairement les eaux unitaires lors des épisodes pluvieux intenses avant de les restituer progressivement au réseau gravitaire existant. Cette régulation sera assurée par une vanne motorisée pilotée grâce à une mesure de débit en temps réel.
À terme, ce dispositif contribuera à diminuer de manière significative le nombre et l’ampleur des débordements observés chaque année sur le secteur. Au-delà de la performance hydraulique, ce chantier s’inscrit dans une démarche environnementale forte visant à préserver la qualité des eaux et à mieux maîtriser les rejets dans le milieu naturel.
Cette opération répond également aux exigences réglementaires croissantes en matière d’assainissement et accompagne le développement urbain des communes concernées.
Investir dans ce type d’infrastructure revient à préparer les territoires aux défis climatiques et urbains de demain, tout en construisant une gestion plus responsable et durable de l’eau.
Sponsors d'Intertas.info, qui nous permettent de vous informer
À Perpignan, un chantier souterrain d’envergure est actuellement mené sous le fleuve de la Têt afin de sécuriser et moderniser l’un des axes les plus sensibles du réseau d’assainissement métropolitain. Mercredi 13 mai 2026, Louis Aliot, président de Perpignan Méditerranée Métropole, et Éric de Saint-Martin,Directeur Général d’Eau Agglo Perpignan Méditerranée, ont officiellement lancé les travaux de création d’un troisième siphon de secours sous la Têt.
L’ouvrage, implanté à proximité de la station de traitement des eaux usées Eau-Agglo, doit permettre de renforcer durablement la résilience du système d’assainissement de l’agglomération tout en limitant l’impact environnemental des travaux.
Depuis 1973, deux siphons en béton armé assurent le transfert des eaux usées collectées sur la rive gauche de Perpignan vers la station d’épuration située sur la rive droite du fleuve. Chaque jour, entre 9 000 et 10 000 m³ d’effluents transitent sous la Têt.
Mais après plus de cinquante ans de service, ces infrastructures historiques présentent plusieurs contraintes techniques. En raison de leur conception et de l’absence d’accès adaptés, elles n’ont jamais pu faire l’objet d’une inspection complète ni d’opérations de curage approfondies depuis leur mise en service.
Pour sécuriser cet axe stratégique, la métropole a décidé d’installer un troisième siphon fonctionnant en parallèle des deux ouvrages existants. Le coût total de l’opération est estimé à 650 000 euros.
Le chantier repose sur une technique de forage dirigé menée à près de 19 mètres sous le lit du fleuve. Ce procédé permet de traverser la Têt sans intervention directe dans le cours d’eau, réduisant fortement les perturbations pour l’environnement aquatique.
La nouvelle conduite, longue de 140 mètres et dotée d’un diamètre de 560 millimètres, est réalisée en polyéthylène haute densité (PEHD), un matériau réputé pour sa résistance et son étanchéité dans les réseaux enterrés.
Le 13 mai a marqué une étape spectaculaire avec le « tir final », opération consistant à raccorder définitivement la canalisation au réseau existant après le passage de la conduite sous le fleuve.
Sponsor d'Intertas.info, qui nous permet de vous informer
Avant sa mise en service, l’ouvrage fera encore l’objet de plusieurs essais techniques de pression afin de garantir sa parfaite fiabilité.
Au-delà de la sécurisation immédiate du franchissement de la Têt, ce nouveau siphon doit permettre de mettre temporairement hors service les deux conduites historiques afin de réaliser, pour la première fois, un diagnostic complet de leur état structurel et de leur étanchéité. Cette expertise est prévue pour la fin de l’année 2026.
Le projet s’inscrit dans une stratégie plus large de modernisation des infrastructures d’assainissement de Perpignan Méditerranée Métropole. La collectivité souhaite progressivement concentrer le traitement des eaux usées autour d’une station principale implantée sur les berges de la route de Canet.
Avec ce chantier souterrain, la métropole catalane illustre les défis auxquels sont confrontées de nombreuses collectivités françaises : adapter des infrastructures vieillissantes aux exigences environnementales et aux besoins croissants des territoires urbains.
Sponsor d'Intertas.info, qui nous permet de vous informer
